克日,,,,,,365英国上市装置合肥分公司肥东中盐红四方项目已完玉成部施工事情,,,,,,正在稳步推进试车完工验收与交工阶段。。。。。。
肥东中盐红四方项目位于中盐安徽红四方股份有限公司精化厂区内预留地。。。。。。本项目施工内容为项目界区内钢结构NVP主装置、化学品库、管廊、初期雨水池、界区内蹊径、装备基础、地坪等修建工程施工及装备、电气、管道、仪表自控装置等。。。。。。

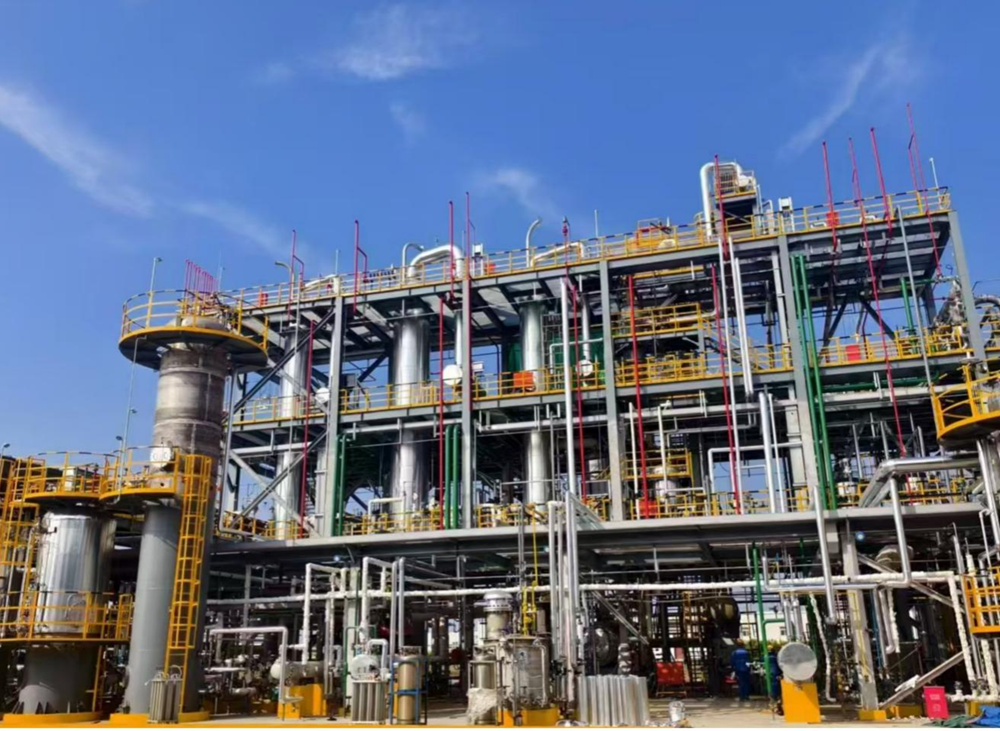

化学品库2外立面图片

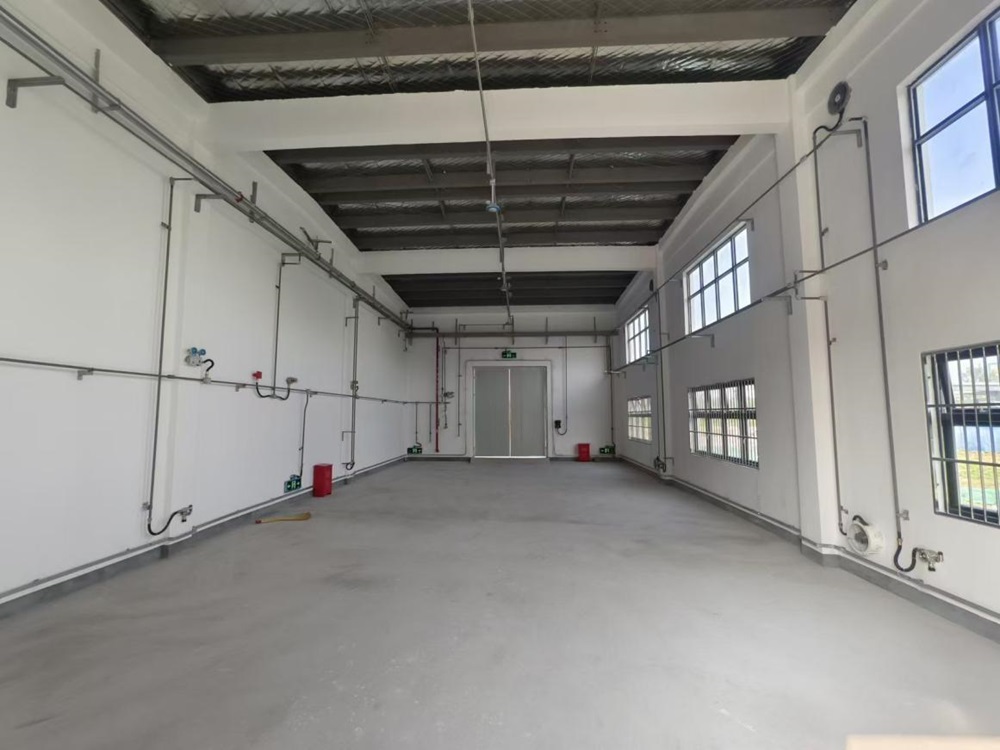

化学品库2内部图片
化学品库2单体为工业修建,,,,,,主要功效为贮存丙烷、氨水等物料。。。。。。地上修建面积490.25平方米,,,,,,框架+轻钢顶结构,,,,,,修建高度6.2米。。。。。。已于2024年9月23日完成完工验收事情。。。。。。

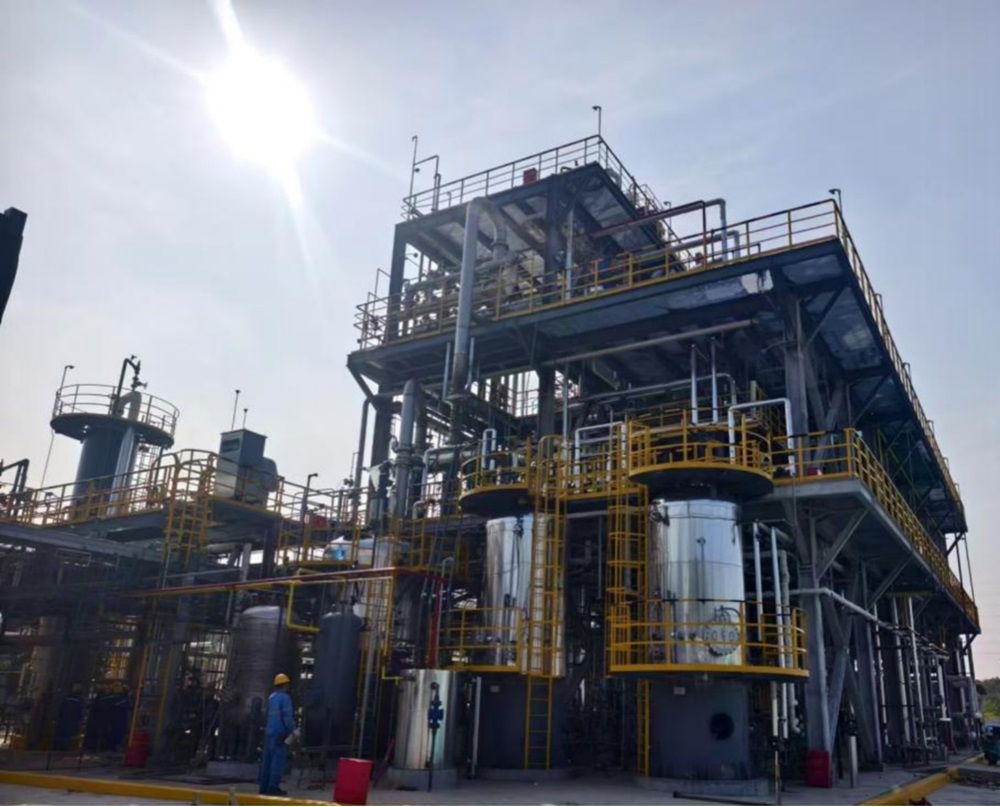

NVP主装置形象进度图片(一)

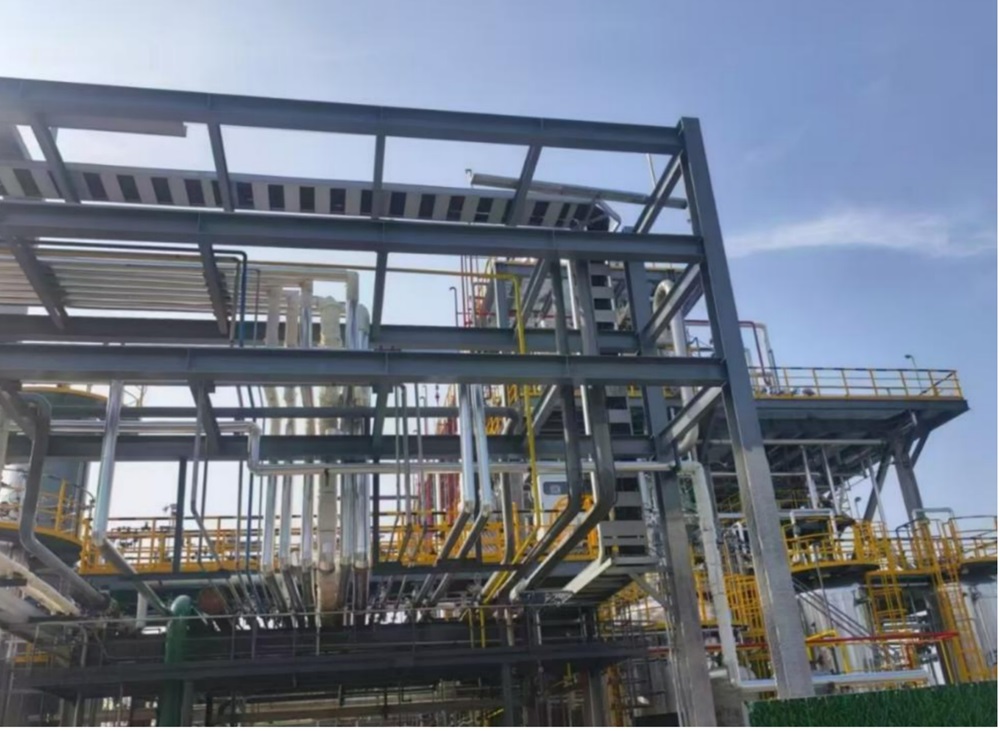

NVP主装置形象进度图片(二)

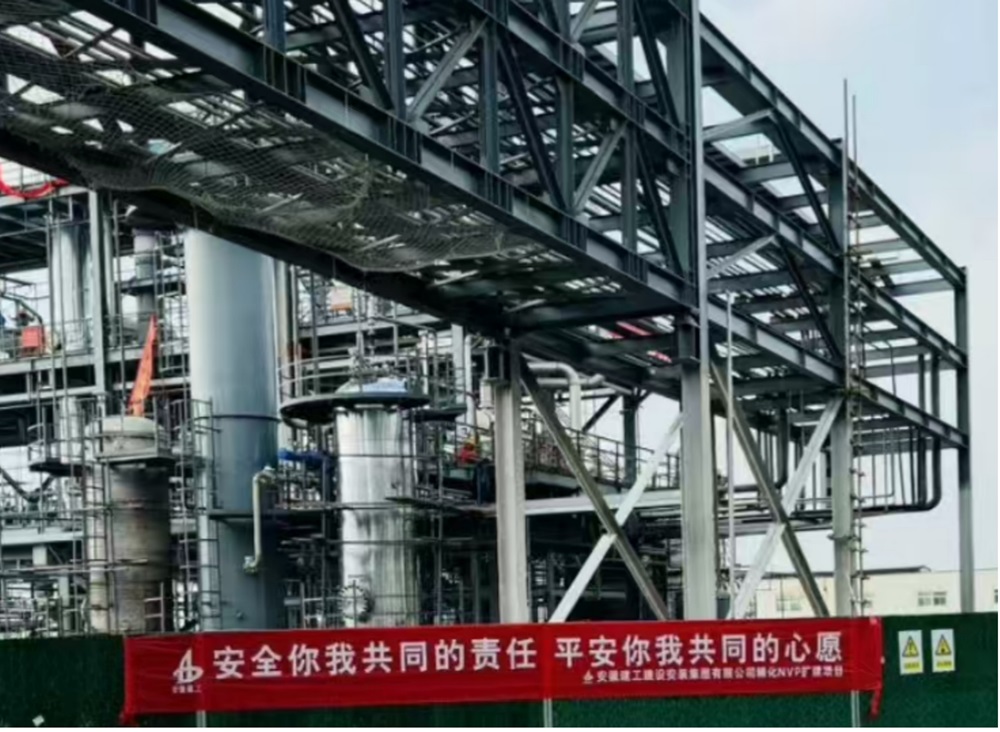

NVP主装置形象进度图片(三)

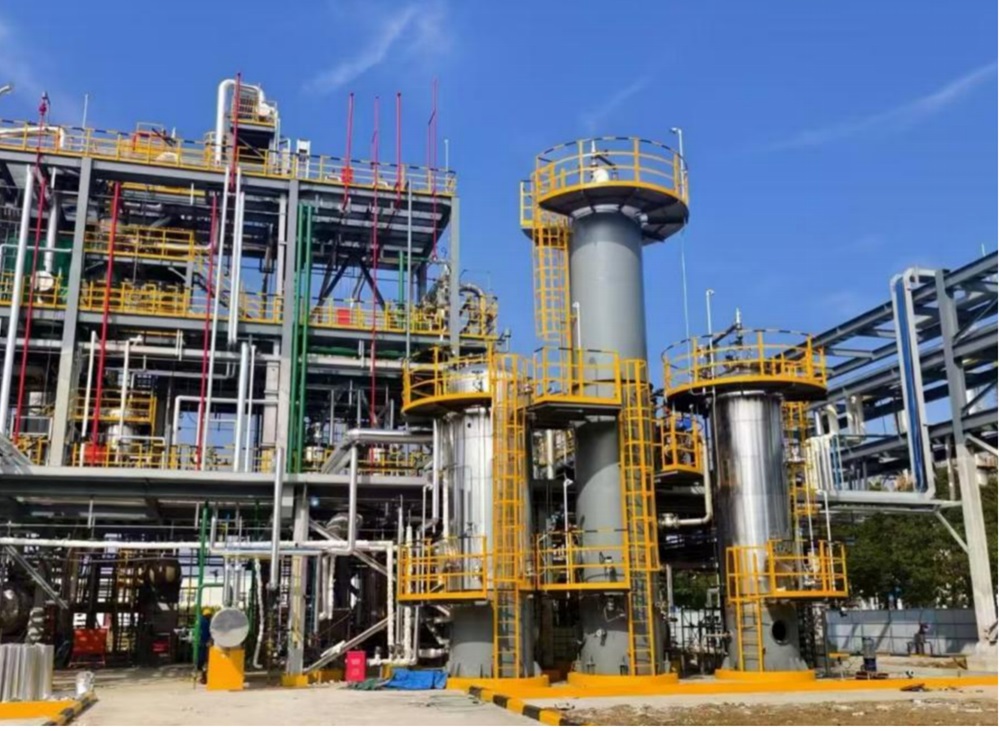

NVP主装置形象进度图片(四)

管线管廊形象进度图片
NVP装置是洞开式钢框架NVP装置,,,,,,为4层工业修建物,,,,,,占地面积1845.25平方米,,,,,,修建高度17米,,,,,,已于2024年10月5日完成完工验收事情。。。。。。
该项目属于化工类工程,,,,,,自开工以来,,,,,,365英国上市装置合肥分公司起劲战胜工艺重大性、管线繁多、装备特殊性等施工难点,,,,,,凭证工程特点制订质量、清静、文明施工等治理步伐,,,,,,全程紧盯目的、压实责任、科学组织、高效推进,,,,,,确保项目建设平稳有序周全受控。。。。。。

项目BIM综合优化装备管线安排图
项目推进历程中,,,,,,项目治理团队始终以严谨态度和科学治理,,,,,,优化施工方案设计,,,,,,接纳BIM手艺举行综合装备管线安排,,,,,,细化项目历程治理,,,,,,层层落实工程质量清静责任,,,,,,一直提升工程质量水平,,,,,,合理安排工序穿插并行,,,,,,确保工程按既定妄想稳步前进。。。。。。经由艰辛酣战,,,,,,清静优质高效实现项目完工验收,,,,,,赢得业主一致好评,,,,,,充分彰显了365英国上市装置合肥分公司的施工组织和综合协调能力,,,,,,树立了优异的企业品牌形象,,,,,,为牢靠拓展合肥及周边市场涤讪了坚实基础。。。。。。
下一步,,,,,,365英国上市装置合肥分公司肥东中盐红四方项目部将秉持攻坚克难、精益求精的精神,,,,,,确保项目准时、高质量交工,,,,,,全力打造精品工程,,,,,,助力项目优质履约。。。。。。坚持以项目之“进”促生长之⊙∪”,,,,,,奋力谱写365英国上市装置高质量生长新篇章。。。。。。
