编者按:公共科技三期项目是公共集团在德国以外最大的研发中心,,,,,,项目高质量建设关于助力安徽首位工业具有主要意义,,,,,,自项目开工以来,,,,,,安徽365英国上市三建集团坚持高质量、高效率推进项目建设,,,,,,倒排工期、挂图作战、科学谋划、全心组织,,,,,,坚持全历程细腻化治理,,,,,,起劲建设“七好”项目,,,,,,打造精品工程。。。为实时跟进报道项目建设最新希望,,,,,,深入挖掘项目建设中涌现的先进人物和感人事迹,,,,,,进一步统一头脑、凝聚实力,,,,,,讲好三建故事、展示三建形象,,,,,,提升企业品牌影响力,,,,,,公司官微特开设公共科技三期项目战报系列报道,,,,,,敬请关注。。。
项目概况

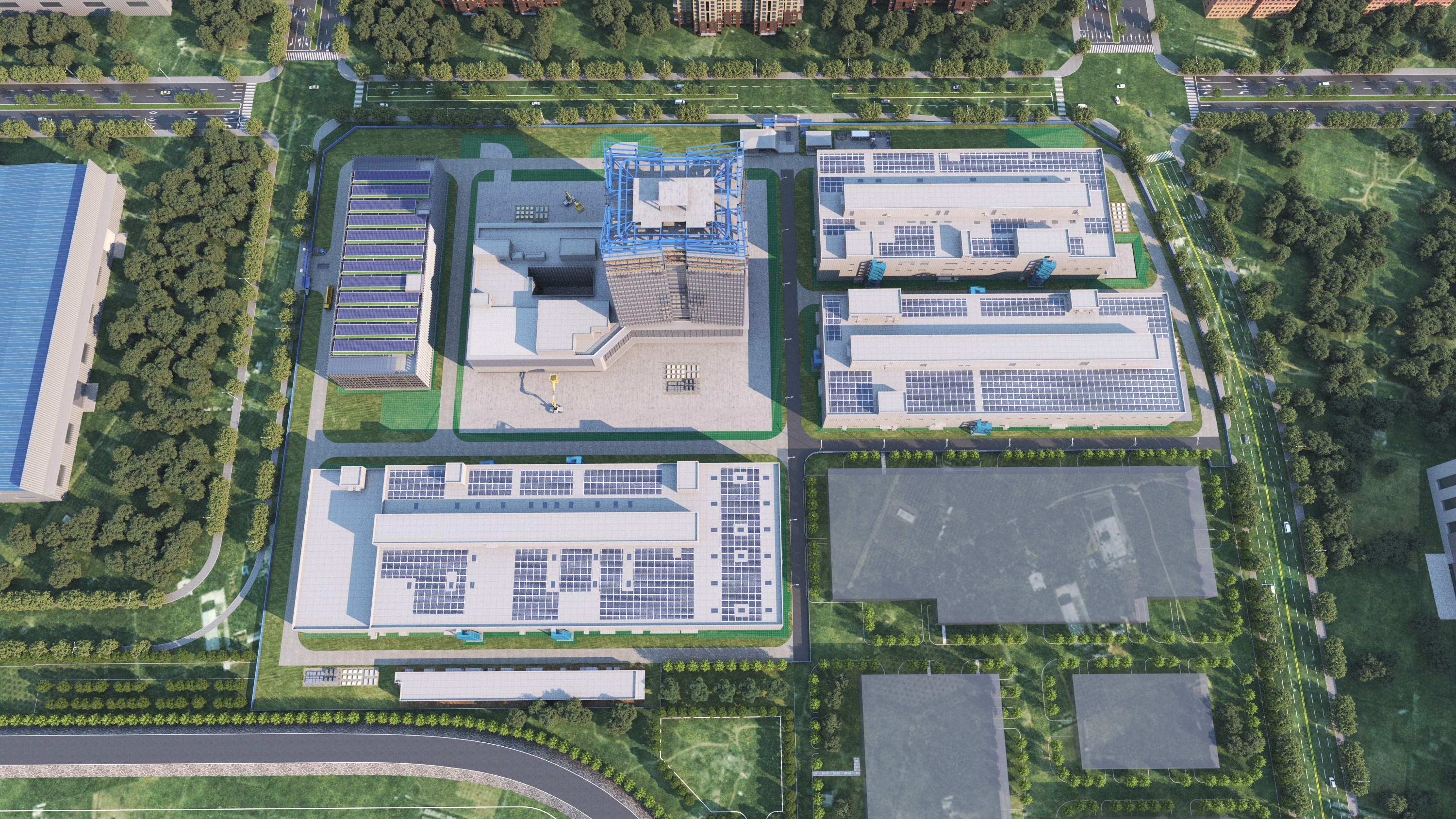

公共科技三期项目位于合肥经济手艺开发区佛掌路以东、天都路以西、云海路以南、 珠江路以北,,,,,,妄想修建面积约22.8万平方米。。。项目详细妄想建设包括研发及展示大楼、停车楼、整车平台及零部件测试中心、电池及动力系统集成测试中心、软件集成测试中心等。。。该项目是公共汽车集团(中国)为加速推进在华营业转型,,,,,,进一步拓展位于合肥的生产及立异中心的主要一环,,,,,,建成后将成为落实产品本土化的中枢。。。

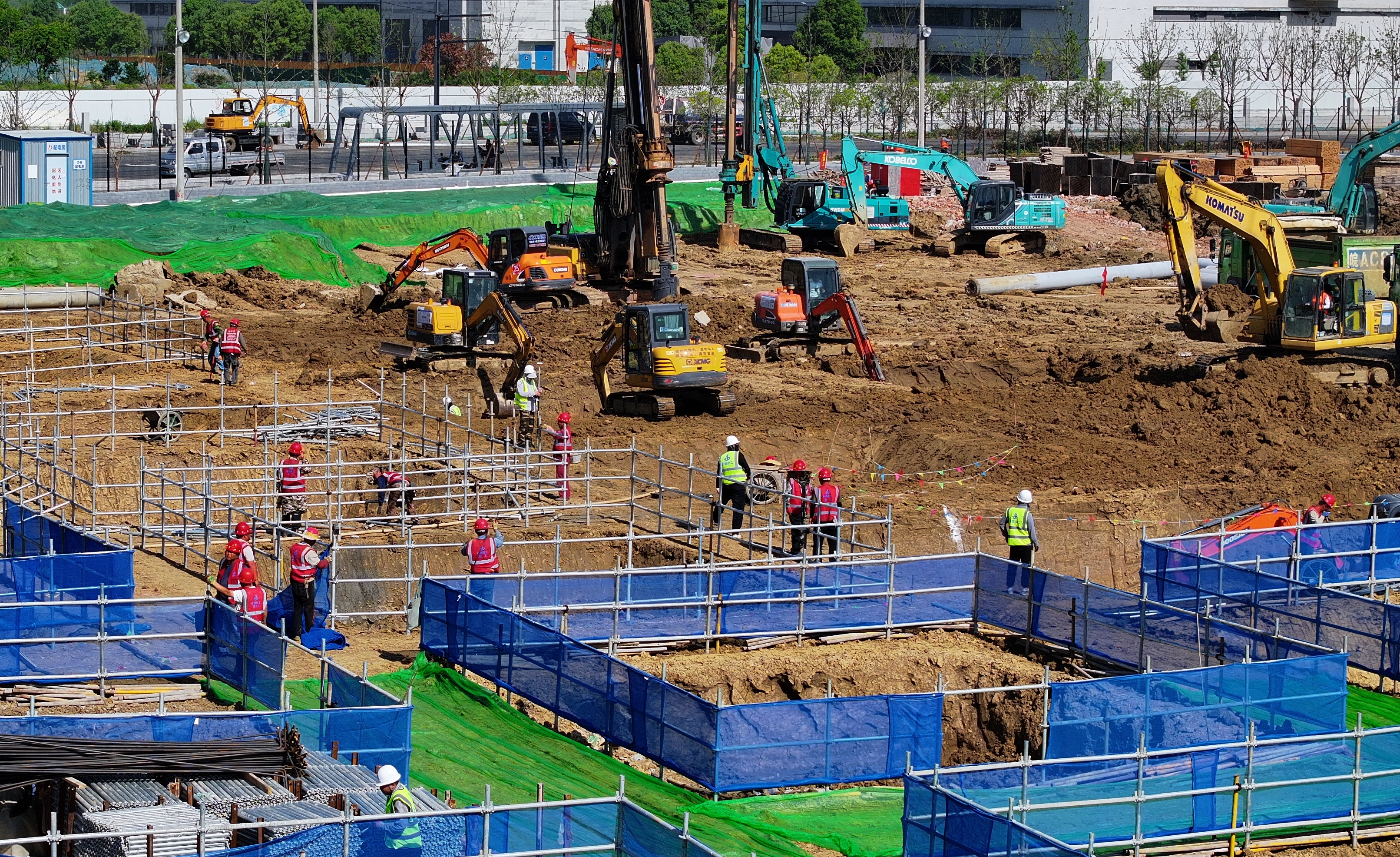

公共科技三期项目自开工以来,,,,,,为了抢工期、保进度,,,,,,安徽365英国上市三建集团接纳坚决步伐,,,,,,抽调40名实践履历富厚的项目治理职员、245名一线施工职员加入到项目建设当中,,,,,,同时,,,,,,集中挪用桩机12台、挖掘机26台、车辆24辆、推土机3台,,,,,,共投入65台大型机械装备组成大规模“机械战队”,,,,,,全方位开展施事情业。。。
为迅速推进施工生产使命,,,,,,项目部对工程量举行统计再妄想,,,,,,因时、因地制订了各分项工程施工目的及节点,,,,,,全力以赴抢工期、赶进度。。。

1.土方已完成13.5万立方米,,,,,,完成总土方量的38.57%;;;;

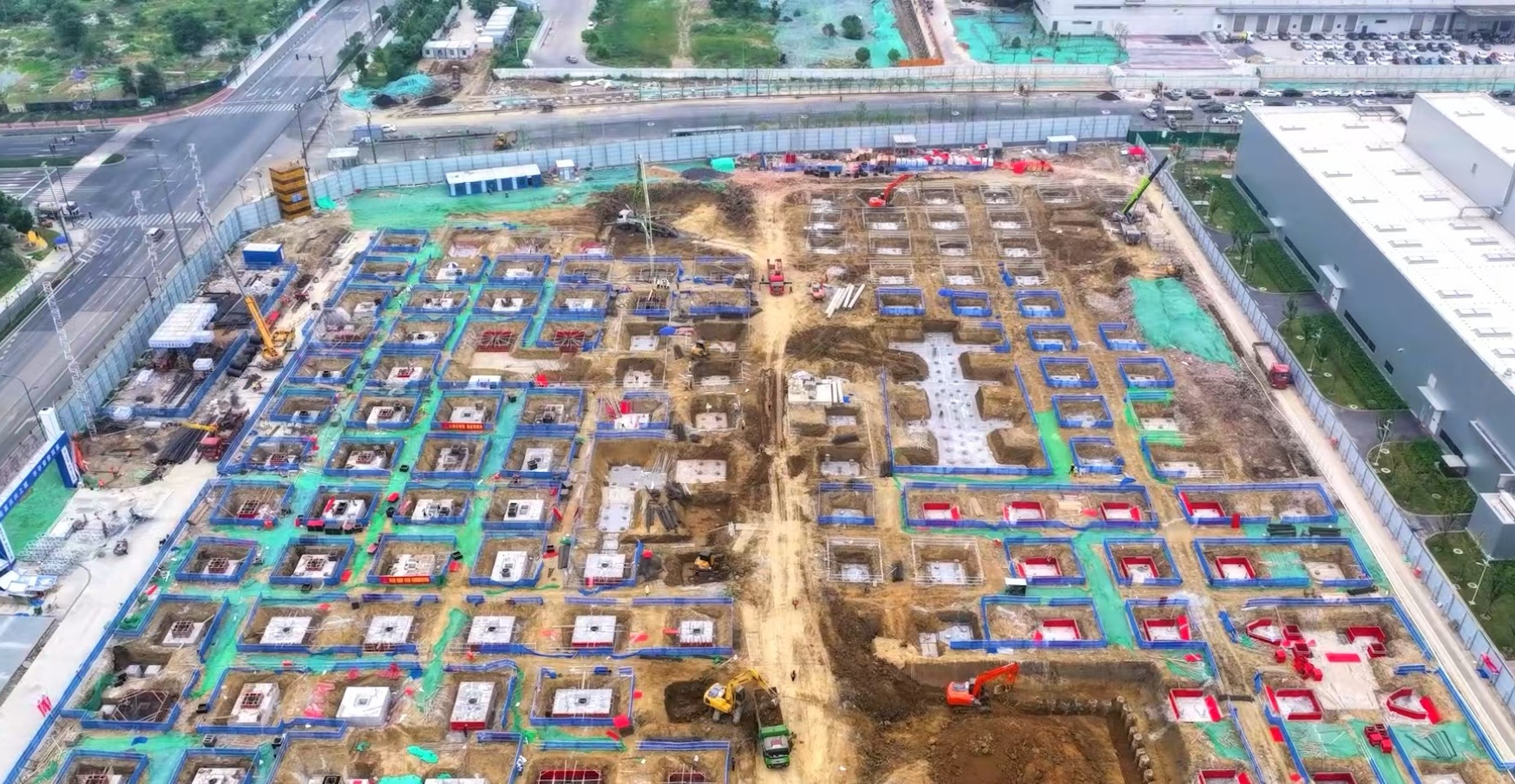

2.桩基及支护桩完成2398根,,,,,,完成总量的61.4%。。。其中车间一、车间二的桩基及支护桩已所有完成;;;;
3.承台浇筑已完成56个,,,,,,占总量的19%。。。其中,,,,,,车间一承台浇筑已完成73.6%;;;;
4.首根预制柱乐成脱模,,,,,,第二根试吊柱生产;;;;
5.预计6月30日完玉成部桩基及承台浇筑工程。。。
项目施工亮点
科学治理,,,,,,高效推进

项目部科学倒排工期,,,,,,严把工程质量,,,,,,有序组织施工,,,,,,通过制订详细的年、月、旬、周、日施工妄想,,,,,,同时接纳配套性妄想,,,,,,如机械妄想、劳动力、大型工具及周转质料妄想等,,,,,,确保项目建设高效有序推进。。。逐日召开晨会,,,,,,总结当日事情情形,,,,,,明确第二天事情使命,,,,,,严酷落实进度妄想,,,,,,提高执行效率。。。

项目部制订工程质量妄想,,,,,,明确项目部各条理的质量责任,,,,,,将质量目的和妄想落实到班组,,,,,,同时严把施工历程质量关。。。由于本工程涉及的专业较多,,,,,,须充分思量土建、暖通、动力、燃气、装备装置、强弱电等各项交织施工,,,,,,同时装备较多、管线安排极为重大,,,,,,各项要求高,,,,,,项目部制订统一的质量等治理制度,,,,,,按期与各分包认真人召开协调聚会,,,,,,解决分包的配合、协调问题。。。
实验全员清静生产责任制,,,,,,筑牢清静生产防线

项目部高度重视清静生产,,,,,,牢靠树立“清静第一,,,,,,生命至上”的理念,,,,,,严酷落实清静生产各项治理划定,,,,,,落实全员清静生产责任制,,,,,,实验网格化治理,,,,,,配备专职清静治理职员,,,,,,同时,,,,,,公司清静治理部派专人驻点,,,,,,增强督导,,,,,,周全筑牢清静生产防线。。。 (康金标、杨光/图)
