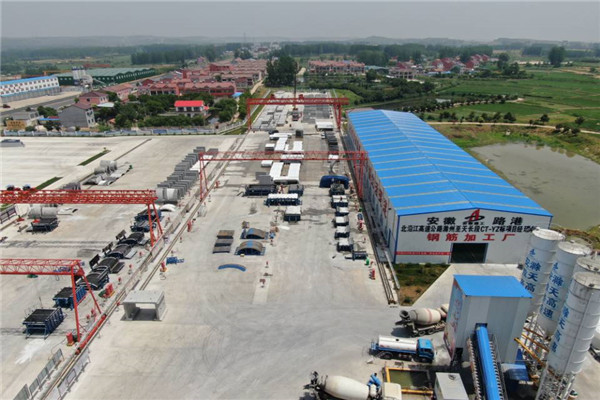

连日来,,多地一连高温,,进入“炙烤”模式。。。。。。炎炎烈日下,,当人们在空调房享受清凉时,,安徽路港所属各项目的参建职员经受着高温“烤”验,,用汗水和坚守推进项目建设迈入快车道,,为打赢超产攻坚战坚守一线。。。。。。8月份,,8个项目实现满产超产。。。。。。

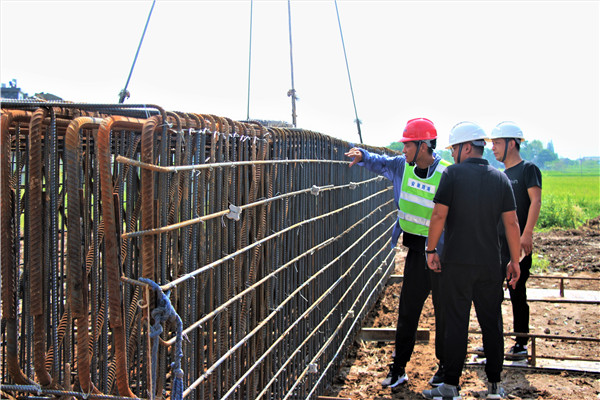

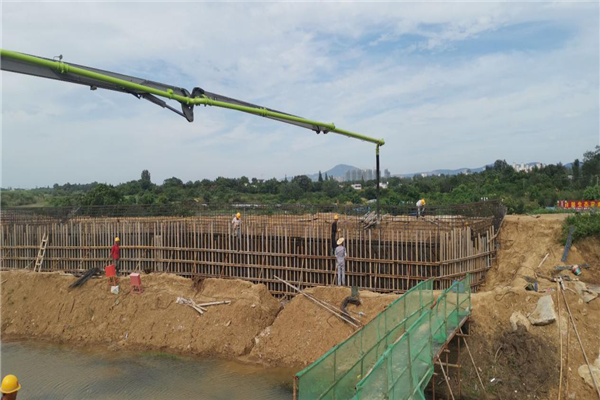

滁天高速CT-02标8月妄想产值1260万元,,现实完成1573.83万元,,逾额完成313.83万。。。。。。小结构于8月15日完成月妄想,,逾额完成9道;;特大桥墩柱于8月24日完成月妄想,,逾额完成4节。。。。。。

滁阳路桥项目避开高温时段施工,,八月份妄想产值665万元,,现实完成产值666万元,,完成100.15%,,圆满实现产值目的。。。。。。

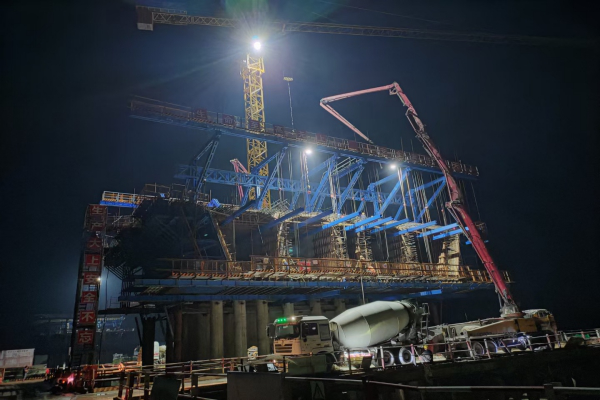

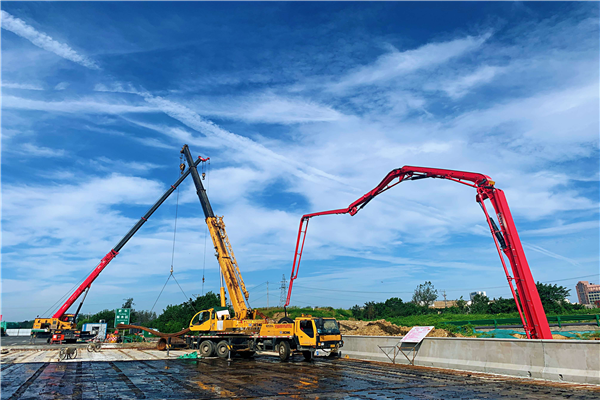

明光市嘉山大道上跨高速公路桥项目一连多天上演“奋战雨天,,酣战黑夜”的抢工情形。。。。。。二季度妄想产值2160万元,,现实完成产值2863.91万元,,完成132.58%。。。。。。主桥承台施工妄想工期65天,,现实工期42天,,比妄想提前22天。。。。。。

S210和城段改365英国上市程倒排工期,,提前谋划,,8月妄想产值1274万元,,现实完成产值1388万元,,完成109%,,实现满产超产目的。。。。。。

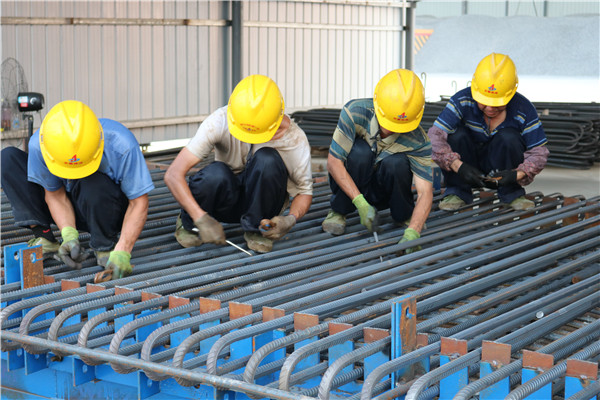

8月13日,,滁天预制标项目较节点目的提前了18天完成条约内工程量拱涵预制的50%。。。。。。8月15日,,项目部较节点目的提前16天完成条约内工程量圆管涵预制。。。。。。8月23日,,项目部较节点目的提前8天完成条约内工程量箱涵预制的50%,,获得项目办奖金。。。。。。

兴业大道项目先后战胜工期主要、施工难度大、周边情形重大等倒运因素,,起劲协调各方,,解决手艺难题、组织分配劳务资源,,昼夜加班加点,,以工程质量为重点,,以清静生产为包管,,充分调动职工起劲性,,8月妄想产值915.66万元,,现实完成产值1507.71万元,,凌驾妄想64.7%。。。。。。

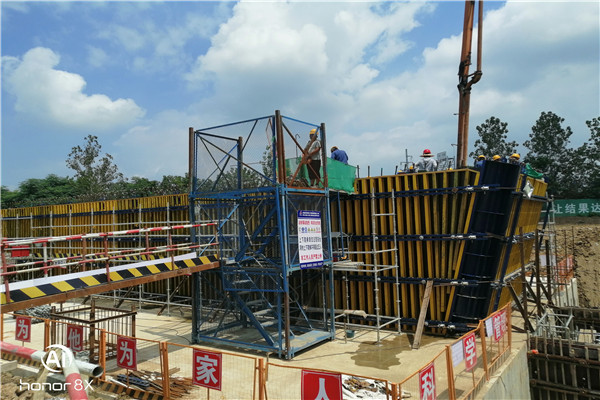

S237项目面临0#块施工手艺难度大、工序重大、资金主要、洪水侵袭、高温天气等难题,,调解思绪、科学组织,,在8月27日完玉成线桥体1号块施工,,主桥悬浇施工正式迈入正轨。。。。。。

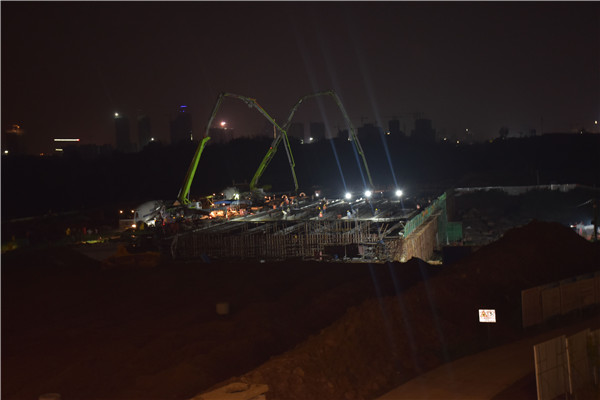

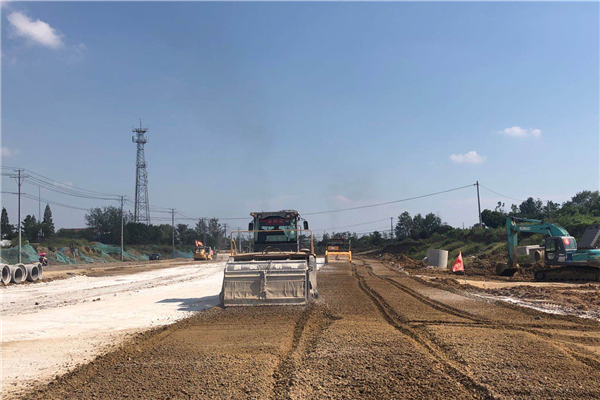

桥头集项目使用晴晴天气,,开启“抢晴天”模式,,周全开启桥面施事情业,,北半幅桥梁主体施工顺遂完成。。。。。。

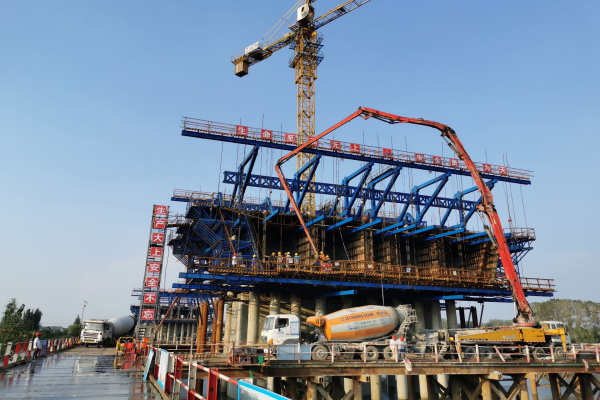

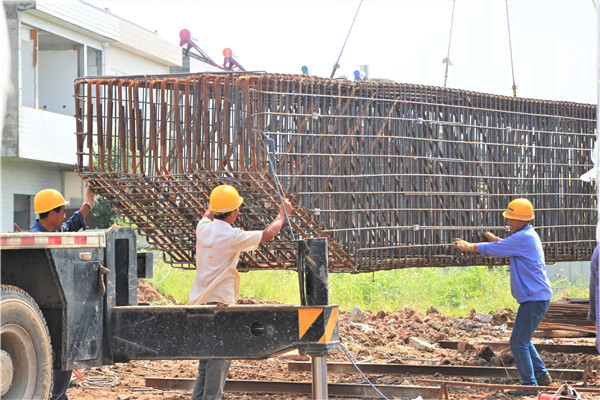

8月26日,,S328项目全体员工冒着酷暑,,顺遂完成9#帽梁浇筑,,标记着工程正式进入主桥钢结构施工阶段。。。。。。

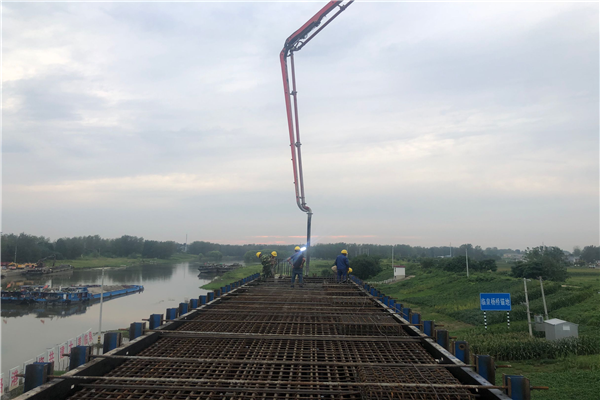

引江济淮工程北纬二路桥项目作为国家重点建设项目,,先后解决了职员紧缺、机械周转不实时、施工现场路面情形差等诸多问题。。。。。。以逾额完成产值为目的,,增强手艺立异,,8月妄想产值500万元,,现实完成产值506万元,,凌驾妄想1.2%。。。。。。

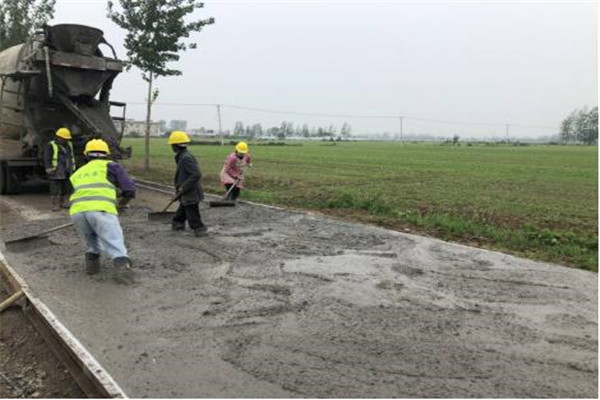

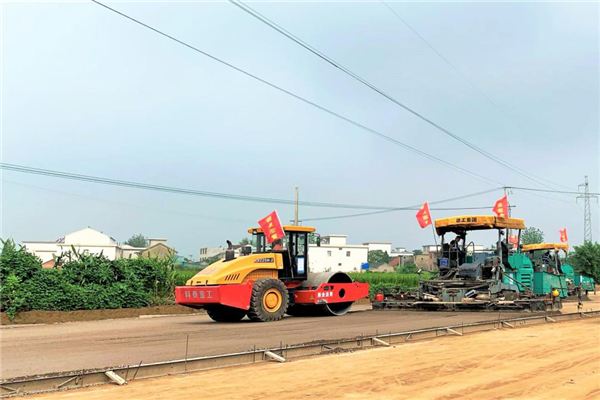

财院路、兰凤路、龙腾路蹊径工程施工项目8月份妄想产值263.5万元,,现实完成产值269.3万元,,超产5.8万元。。。。。。

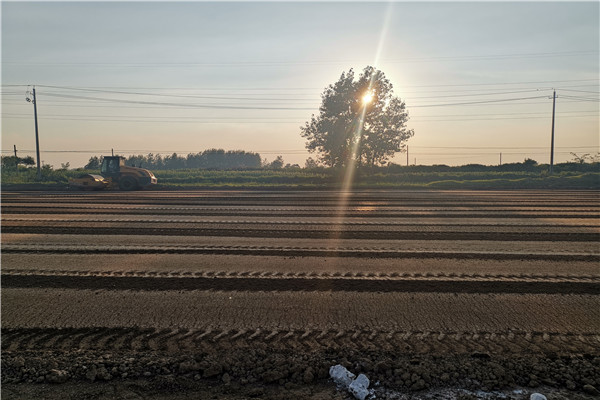

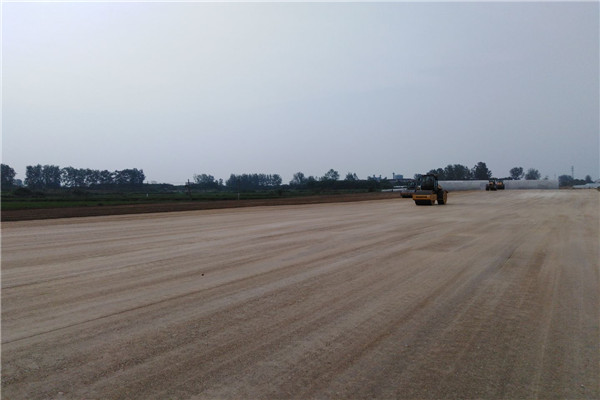

泗县2020年农村公路扩面延伸工程2标段8月妄想产值1755.88万元,,现实完成产值2560.40万,,完成妄想的145.82%。。。。。。
